2024年合肥电网建设“加速度”

字体:

  3月13日,在合肥市肥东县瑶岗路附近,电力工人们正在加紧推进220千伏龙泉变电站的建设工作。目前,2024年合肥电网建设项目已全面启动,将进一步提升供电可靠性,护航经济社会平稳发展。

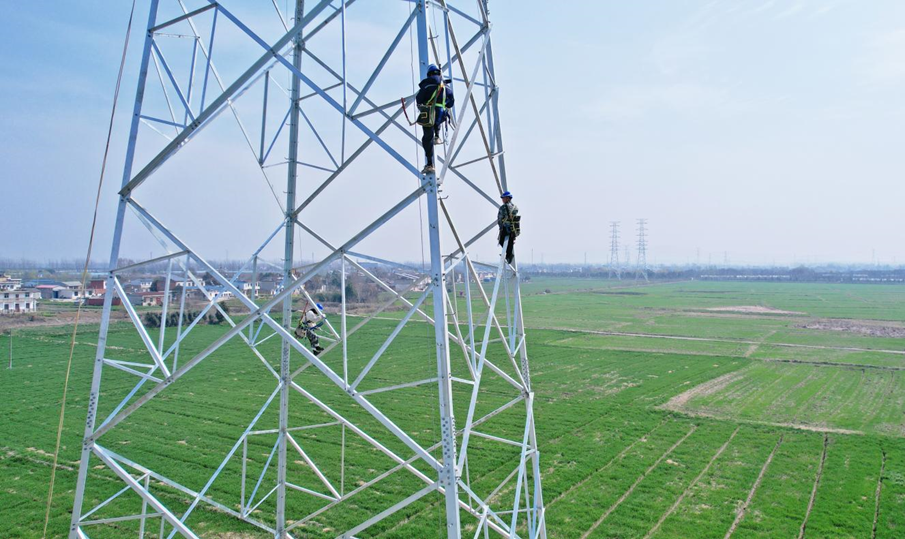

  在现场可以看到,变电站的土建工作已初步完成,一台大型特种作业车将配件有序运送至规定位置,十几位电力工人正进行着焊接、搬运等作业。同一时间,在距离该站约2公里外的群力社区,四位工作人员在30多米高空中相互配合,推进龙泉变配套线路的电力铁塔组装作业。

  据国网合肥供电公司建设部专责赵宇介绍,龙泉变是2024年度合肥电网重点建设项目之一,变电站设计为全户内式,本期装设2台容量为240兆伏安的主变压器,一次性为用户提供10千伏出线达24回。“本站目前完成建设进度约40%,我们将集中人员力量加快工程建设,确保年内项目按期完成,进一步优化合肥东部电网网架结构,缩短供电半径,服务县域经济发展用能需求。”赵宇说。

  刚刚过去的2023年,合肥经济社会发展保持平稳态势,区域电力需求旺盛,合肥电网年度售电量首次突破500亿千瓦时大关。政企协作高效机制下,合肥电网按期投运9座110千伏及以上大型变电站,新增变电容量192.3万伏安、线路337.5公里。投入4.2亿元进行农网升级,农村供电可靠性提升至99.9786%,有力服务城乡经济发展需求。

  2024年是实施“十四五”规划关键年。产业的加速转型对于合肥电网供电可靠性、电能质量等提出了更高要求。城市发展,电力先行。新的一年里,合肥电网建设工作将进一步“加速度”。全年计划新、续建110千伏及以上大中型项目51个,投运220千伏龙泉变等110千伏及以上变电站8座,新增变电容量216.6万千伏安。

  7月高温大负荷来临前,合肥供电公司将全力保障长丰燃气电厂按期并网,提升电网顶峰调峰能力;按期投运72项迎峰度夏重点工程,提升供电能力超100万千瓦。合肥电网虚拟电厂接入容量自目前的90.6万千瓦扩大至120万千瓦,占比超合肥电网夏季降温负荷的25%,进一步提升了城市夏季供电可靠性和抗击风险能力。

  “加快电网建设同时,我们将重点构建坚强主干电网,全力做好安徽省‘十四五’能源电力保供一号工程的陕北-安徽±800千伏特高压直流输电工程属地协调工作,不断完善合肥地区皖中500千伏环网,提高清洁能源接纳和转送水平。”国网合肥供电公司建设部主任任太印说。

  配电网是城市供电“最后一公里”,连接千家万户,直接关系到城市居民生活和工业生产的平稳运转。2024年度,合肥供电公司将加快打造现代智慧配电网,全年计划新增20千伏及以下变电容量13.591万千伏安,线路725千米。在技术提升方面,将加快推进新一代配电自动化系统建设工作,全市的10至20千伏电压等级线路实现配电自动化全覆盖;全面建立配网无人机智能运检体系,自主巡检覆盖率不低于50%。

  “至2024年底,合肥市零计划停电示范区面积自目前的88平方公里拓展至100平方公里,城市供电可靠性从2023年底的99.9851%提升至99.99%。”国网合肥供电公司运维检修部副主任朱健说。

  2024年,合肥供电公司将持续助力乡村振兴发展,加大农网升级改造力度,提升供电服务水平。全年计划实施10千伏及以下农网升级改造项目265个,完成约400千米农网线路升级改造,增加变电容量8.2万千伏安。至2024年底,合肥农网供电可靠率提升至99.981%。在优质服务方面,将持续推进“环巢湖乡村振兴示范区”建设,打造姥山岛等区域的智慧微电网;结合乡镇地区新能源汽车充电需求特点,打造乡村充电网络,充分保障电动汽车出行需求。(李岩)
